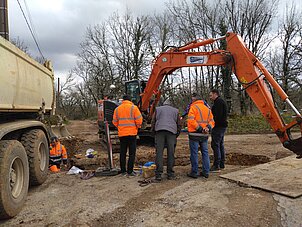

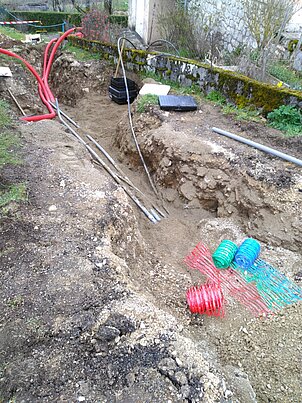

2025 - Travaux

Suivre le chantier en cliquant sur le lien ci-dessous :
https://my.tikee.io/time_lapses/79879/photo_gallery/54eeef56-bef0-48aa-aa26-7adba2364222

Travaux d'étanchéité du réservoir.

Ce programme de travaux permettra :
- de pallier au problème de desserte en eau des abonnés du Causse de Floirac,
- et donc d’améliorer la distribution d’eau potable sur le territoire de la Commune.
Article du 7 décembre 2024 - La dépêche :
www.ladepeche.fr/2024/12/07/le-smecmvd-securise-leau-potable-12376111.php

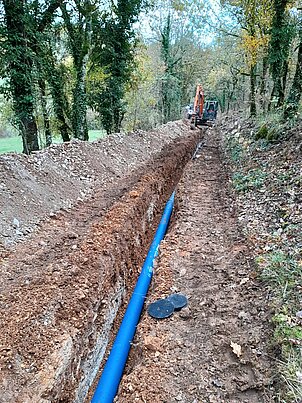

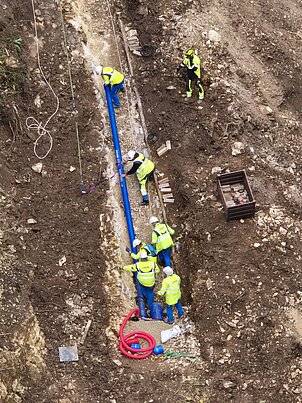

Lieux-dits Quinsou et les Genestes, renouvellement du réseau d'eau potable en commun avec les travaux d'enfouissemnt électrique.
2024 - Travaux

Portion SOLEV:

Travaux anticipés pour l'alimentation du réservoir de Gaillard (Baladou) suite à l'aménagement de la zone artisanale SOLEV par CAUVALDOR.

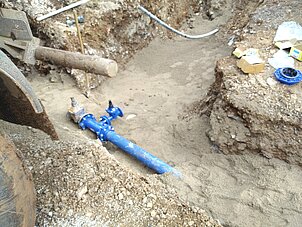

Le SMECMVD réalise des travaux de déplacement de réseau d’eau potable pour l’implanter en domaine public. Dans le cadre de ces travaux, les compteurs d’eau seront déplacés sur le domaine public.
Travaux de renouvellement et de déplacement réalisés :
- Martel - Le Cruyé
- Mayrac - Garrit Haut
- Floirac - Le Château
- Condat - Lacépède
- Borreze (avec enfouissement électrique)
- Martel - Les Landes hautes
- Le Vignon en Quercy - Réservoir Malecoste (Renouvellement vidange)
- Strenquels - Ripane
- Gignac - Lac Férié
- Baladou - Bazalgues
-
Travaux d'extension réalisés :
- Cuzance - Rignac
- Strenquels - Le Sud
Travaux de renforcement réalisés :
- Lachapelle Auzac - Hameau de Lamothe
- Gignac - Bernardet (Mise en place d'un surpresseur)
- Martel - Hameau de Croix Rempart
2023 - Travaux

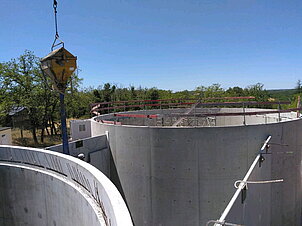

Construction de réservoirs de la Croix Rempart Martel

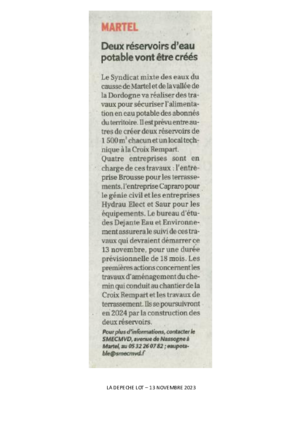

Le Syndicat Mixte des Eaux du Causse de Martel et de la Vallée de la Dordogne réalise 2 réservoirs de 1500 m3 chacun et un local technique à la Croix Rempart – 46600 MARTEL.
Les entreprises en charge de ces travaux sont :
➢ l’entreprise BROUSSE pour les Terrassements.
➢ l’entreprise CAPRARO pour le Génie Civil
➢ les entreprises Hydrau Elect et SAUR pour les Equipements.
Le suivi des travaux est assuré par le bureau d’études DEJANTE Eau et Environnement.

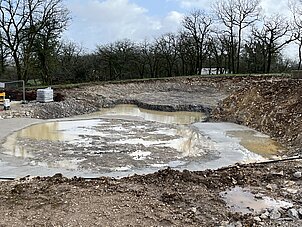

Les travaux ont démarré en Décembre 2023 pour une durée prévisionnelle de 18 mois.

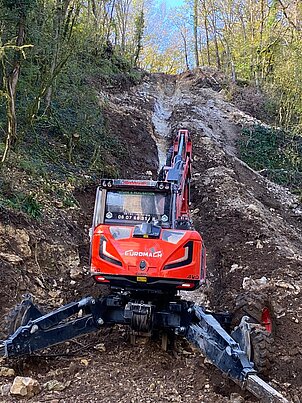

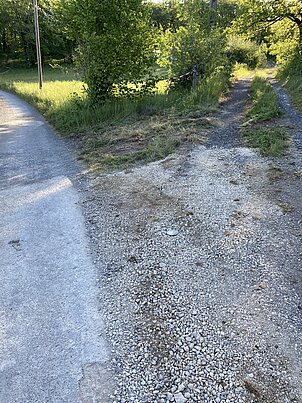

Un chemin qui conduit au chantier a tout d'abord été aménagé. Des travaux de terrassement sont éffectués.
Par la suite, les 2 réservoirs vont être construits.

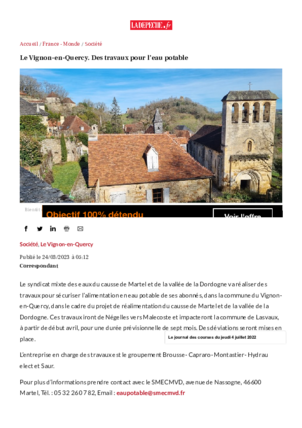

1ère phase du Projet - Sécurisation du Vignon en Quercy et des Eaux du Doux

Le SMECMVD réalise des travaux pour sécuriser l’alimentation en eau potable de ses abonnés sur les secteurs du Vignon en Quercy et du territoire des Eaux du Doux dans le cadre du projet de réalimentation du Causse de Martel et de la Vallée de la Dordogne.

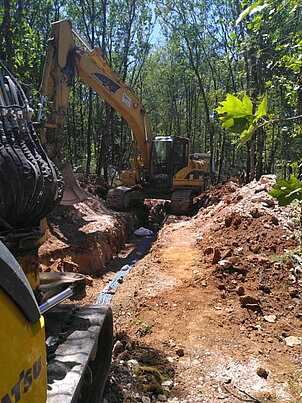

Ces travaux ont lieu sur les communes de Cuzance et du Vignon en Quercy (Négelles vers Malecoste via Lasvaux) et sur les communes de Condat et Chauffour (secteur de la Fondial). Ils ont démarrés en avril 2023 pour une durée prévisionnelle de 7 mois.
L’entreprise en charge des travaux est le groupement BROUSSE - CAPRARO - MONTASTIER - HYDRAU ELECT et SAUR. Les travaux sont en cours et devraient être terminés au 1er semestre 2024
Travaux réalisés par l'entreprise BROUSSE - les travaux sont terminés depuis le 09 Novembre 2023
2022 - Travaux
Décembre 2022
Travaux réalisés de Septembre à Décembre 2022
Les travaux débutés en Février 2022 sont terminés depuis Novembre 2023.

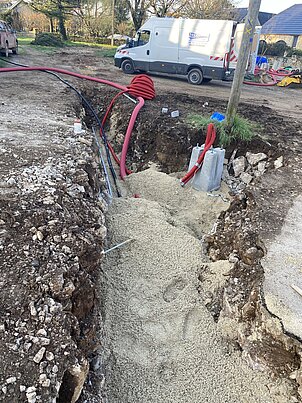

Le Syndicat Intercommunal d’Assainissement de la Tourmente et le Syndicat Mixte des Eaux du Causse de Martel et de la Vallée de la Dordogne ont réalisé conjointement, des travaux pour renouveler les canalisations d’assainissement et les canalisations d’eau potable vieillissantes, de l’Avenue du Docteur Monmont - Route de Brive aux Quatre-Routes du Lot - Commune du VIGNON EN QUERCY.
Les compteurs d’eau potable ont été déplacés sur le domaine public. Ce déplacement a été entièrement pris en charge par le Syndicat SMECMVD.
En matière d’assainissement, les canalisations de branchement ont été renouvelées jusqu’en limite domaine public / domaine privé.
L’entreprise en charge de ces travaux était l’entreprise BROUSSE.
Ces travaux ont été financés avec l'aide de l'Etat au titre de la DETR 2021.
Dans la continuité des travaux réalisés en 2021, en partenariat avec la Mairie de SOUILLAC
Travaux réalisés de Juin à Novembre 2022.
Le Syndicat Mixte des Eaux du Causse de Martel et de la Vallée de la Dordogne a réalisé des travaux pour renouveler les canalisations d’eau potable vieillissantes.
Dans le cadre de ces travaux, les compteurs d’eau ont été déplacés sur le domaine public (ce déplacement est entièrement pris en charge par le Syndicat).
L’entreprise en charge de ces travaux : Entreprise BROUSSE.
Ces travaux ont été financés avec l'aide de l'Etat au titre de la DETR 2021.
2021 - Travaux

Ce programme permettra, à partir des ressources des Scourtils et des Scanneaux, tout en conservant l’ensemble des ressources existantes :
- de répondre à tous les déficits en eau, y compris lorsqu’ils surviennent simultanément,
- de répondre à une défaillance de n’importe quelle production locale, mais une seule à la fois.
le projet consiste :
- au renforcement du pompage à la station des Scanneaux / Scourtils,
- au transfert de l’eau vers les collectivités concernées, à partir d’un réseau principal qui s’étendra depuis la station de pompage des Scaneaux / Scourtils jusqu’au réservoir de Fajou
- en la création d’ouvrages de stockage sur le tracé, ainsi que des ouvrages de surpression en raison de la topographie.

Le Syndicat Mixte des Eaux du Causse de Martel et de la Vallée de la Dordogne réalise une tranche de travaux pour renouveler les canalisations d’eau vieillissantes avec la participation financière de l'Etat ( DETR 2021).
Dans le cadre de ces travaux, les compteurs d’eau seront déplacés sur le domaine public.
Ce déplacement (qui nécessite une intervention sur les propriétés privées) est entièrement pris en charge par le Syndicat.
L’entreprise en charge de ces travaux est à ce jour retenue : il s’agit de l’entreprise BROUSSE.
Afin d'expliquer les modalités de déroulement des travaux, une réunion publique s'est tenue le MARDI 14 SEPTEMBRE 2021 à 19H00 à la Salle des Fêtes de Saint-Sozy.
Planning des travaux :
-Démarrage des travaux le 25 Octobre 2021
-Du 25 Octobre au 3 Décembre 2021 : Réalisation des branchements
-Du 6 Décembre au 26 Mars 2022 : Travaux RD 15
-Du 29 Mars au 16 Avril 2022 : Secteur du Village de Vacances
-Du 19 Avril au 30 Avril : Tranche optionnelle
-Fin Mai 2022 : Fin des travaux
Pour tout complément d’informations, vous pouvez joindre :
- La Mairie de Saint-Sozy où le plan des travaux est consultable
- M. Philippe CASTANET
- BET DEJANTE – M. Aurélien CHASSAING – TEL : 06 33 56 71 22
- ENTREPRISE BROUSSE – TEL : 05.65.32.10.98
- Nous joindre : par mail ou téléphone.
Le SMECMVD va réaliser une tranche de travaux pour renouveler les canalisations d’eau vieillissantes, et les déplacer sur le domaine public avec la participation financière de l'état. ( DETR 2021)
Dans le cadre de ces travaux, les compteurs d’eau seront eux-aussi déplacés sur le domaine public.
Ce déplacement (qui nécessite une intervention sur les propriétés privées) est entièrement pris en charge par le Syndicat.
L’entreprise en charge de ces travaux est à ce jour retenue : il s’agit de l’entreprise BROUSSE.
Les travaux devraient démarrer le 06 Septembre 2021 pour une durée estimée à 8 semaines.
Afin de définir les modalités de déroulement des travaux en domaine privé, le chef de chantier de l’entreprise BROUSSE prendra contact avec les riverains à partir de début septembre.
Le territoire des Eaux du Doux est alimenté en eau potable à partir de la station du Marais.
Cette ressource est soumise à des variations chroniques de turbidité, la rendant impropre à la consommation lors des épisodes de pluies torrentielles ou hivernales.
Il est proposé de mettre en place un traitement adapté pour répondre à cette problématique,
le Permis de construire a été accordé le 22 Avril 2021 et les travaux réalisés par les entreprises SAUR / CAPRARO / HYDRAU ELECT, ont débuté en Juin 2021.
Avec la participation financière de l'Etat (DETR 2021)- du Département du Lot et de l'Agence de l'Eau Adour Garonne
Déroulement du chantier :
Juin 2021 : Mise en place des pieux, réalisation dalle du bâtiment, pose de gaines, réseaux, réalisation bache des eaux
Juillet : Mise en place du filtre
Fin Août : interventions pour charpente, couverture et bardage;
les équipements, tuyauteries, chloration sont programmés fin Septembre.
Fin Février 2022 : Mise en service
Automne 2022 : Modification du branchement électrique et mise en place de la clôture
La 2ème phase de travaux concerne la traverse du Bourg de Lamothe; elle démarre le 04 Janvier 2022.
